印旛沼の堤防決壊による冠水のあと、消防と報道は、接続箱が約30か所あり、水没した箱が水位低下で露出してショートした可能性を伝えています。発火と自然鎮火の繰り返し、爆発音が多数あり、感電のおそれと延焼の小ささから消火せず、けが人は出ていません。

公開情報では、広島建設グループ関連がリースする「成田市大竹 太陽光発電所」で、2015年以降に設置された設備とされています。出火原因の鑑定結果、PCSメーカー、出力、接続箱の型式、監視の粒度は公表されていません。そのため、個別機器の評価ではなく、報道で確認できる設備構成と、集中型太陽光に共通する課題から考えます。

冠水後の復旧には、大きく三つの選択肢があります。同じ接続箱とセントラルパワコンへ戻す、集中型のままPCSだけを新品にする、ストリングPCS(必要に応じてMLPE)へ移行して集電と保守の単位まで設計し直す、の三つです。違いは機器価格だけではありません。次の故障で止まる範囲、原因を特定できる細かさ、復旧に要する時間まで変わります。

他言語版: 日本語 / English / 简体中文 / 再生リスト / サイト内動画一覧

短絡したのは、パネルではなく接続箱です

火元の候補は、発電電力を集める接続箱です。水没した箱が露出したときにショートした、という説明が消防側から出ています。確定した鑑定ではありません。

パネルは日射のあるあいだ直流を出し続け、夜間は発電電流がほぼ落ちます。完全な水没より、露出と半露出の方がアークは起きやすくなります。濡れた箱に日が当たると、絶縁が戻らない箇所へ電圧がかかり続けます。

冠水中の放水や昼の接近は、感電が先です。延焼が小さく、足場がなく、直流が生きているあいだは、水が引いてから遮断するのが合理的です。遮断するなら夜が適します。放置の勧めではありません。延焼が建物や油類へ広がる、人が立ち入る、直流をすでに切り離せる、のどれかが変われば別の手順です。

なぜ接続箱は、アレイの中に散らばるのか

接続箱がアレイに多数ある形は、直流をパネル側でまとめて少数のPCSへ送る集中型(セントラル、またはマルチセントラル)でよく見られます。ストリングを箱で並列し、太い直流ケーブルでPCSまで運ぶため、箱が列のあいだに点在します。報道された約30か所という配置は、この典型的な構成と重なります。ただし、単線結線図が公表されていないため、当該発電所の方式を確定するものではありません。

1台の箱には多数のストリングが集まります。絶縁が壊れると、集まった直流と、箱からPCSまでの長い配線へ波及しやすくなります。止める場所、近づく場所、切り分ける単位は、PCS室の1点ではなく箱の数だけ増えます。2015年以降という情報は残寿命を決めません。パワコン、直流ケーブル、接続箱が近い時期に更新年齢へ入る、という一般論にとどまります。

火災がなくても、セントラルパワコンを替える理由

セントラルパワコンの更新は、今回の火災だけを理由に検討するものではありません。集中型では1台または数台が発電の大半を担うため、1台の故障でも停止は数ストリングにとどまりません。I-S3が公開している別案件でも、セントラル1台の故障で発電所全体が止まり、メーカー調査の費用に加えて、部品待ちのあいだの売電損失が発生しています(修理コストの記録)。

FIT初期の大型機は、設置台数を減らして初期費用を抑えられることが利点でした。TMEIC、ABB、日立産機などが、当時の集中型市場を説明する代表例です。これは成田の設備メーカーを示すものではありません。市場の縮小に伴って、対応できる技術者や基板・パワーユニットの供給が限られてくると、「故障しても修理しながら使い続ける」という運用自体が難しくなります。

I-S3への別の相談では、約12年稼働した630kW級の中央パワコンに対して、640万円の修理見積もりが提示されました。そこで、既設機を修理する案とストリング型へ更新する案を同じ条件で比較しています(640万円の相談)。これは成田の設備とは別の事例ですが、修理費だけでなく、次の故障と保守体制まで含めて判断する必要性を示しています。

集中型には、パネル間のミスマッチもあります。列のなかでいちばん弱いパネルが、影・汚れ・劣化によって列全体の電流を抑えてしまうためです。「影1本で列全体が落ちる」状態に対して、モジュール単位の最適化は、健全なパネルまで影響を受ける範囲を小さくします。新設で集中型が選ばれにくくなった背景には、効率、部品供給、故障時の発電損失に加えて、遮断点への近づきにくさ、監視の粗さ、メーカー技術者を待つ復旧方法があります。

I-S3のリパワリングでは、既存設備を稼働させながら新設側の工事を進め、切り替え時だけ停止させます。停止期間の目安は低圧で1〜2日、高圧で3〜7日ですが、配線や設備構成によって変わります(停止時間の整理)。別案件では、低圧50kW級で停止2日・初年度発電量18%増、高圧500kW級で接続箱と配電盤の更新を含めて停止5日・初年度14%増という結果でした。いずれも個別案件の実績であり、今回の発電所で同じ効果を保証する数値ではありません。

点検を終えても発電が戻らない理由

先に効くのは、故障で止まる範囲です。集中型は、不良がPCSか接続箱かどのストリングか不明なまま、発電の大きな塊が止まり、調査もその塊を止めたまま始まります。ストリングPCSでは、止まる範囲が1台から数ストリングに閉じやすくなります。MLPEでは、不良オプティマイザー以外は発電を続けやすい、という比較が公開されています。直流の地絡、浸水したコネクタ、断線は、PCSを小さくしてもケーブル調査が残ります。

もう一つの利点は、データによって調査対象を絞り込めることです。集中型の監視はPCS出力やストリング電流の合計値が中心となり、発電量が落ちても、原因が影、断線、汚れのどれなのかは現地で確認するまで分からないことがあります。ストリングPCSなら、隣接するストリングとの比較から、確認すべき列を絞れます。さらにMLPEとPLMを導入すれば、パネル単位の電流・電圧まで確認できます。ただし、ストリングPCSへ交換しただけでパネル1枚まで特定できるわけではありません。

I-S3の故障解析では、PLMと現地のIV特性測定を組み合わせ、オプティマイザー不良と配線の接触不良を切り分けています(発電低下の切り分け)。また、アラートのしきい値と季節補正によって、不要な現地訪問を減らした運用例もあります(遠隔PLMのトリアージ)。詳細な監視データがあっても、適切なしきい値を設け、季節変動を補正し、誰がどの列を確認するか決めなければ、保守には生かせません。

復旧方法も、時間とコストを左右します。大型機の故障では、メーカー技術者による調査、見積もり、部品手配が順に必要となり、そのあいだ売電損失が続きます。先に紹介した事例では、調査を依頼する段階から数十万円規模の費用が発生しています。一方、不良箇所をPCSやオプティマイザーまで特定でき、交換部品を確保していれば、対象ユニットの交換によって発電を戻せます。実際の交換時間は現場条件と在庫状況に左右されますが、データの粒度と交換単位が一致しているほど復旧は速くなります。原因を特定できていなければ、機器が小型でも調査は必要です。

定期点検は、締付、絶縁、目視、清掃、計測を確実に行う重要な仕事です。しかし、点検記録を完成させることと、発電低下の原因を特定して改善することは同じではありません。どのモジュールが列全体を引き下げているか分からなければ、翌年も同じ点検を繰り返すだけになり、発電量は戻りません。集中型のまま点検項目を増やしても、接続箱と大型PCSに情報が集約されたままでは、原因を絞り込めない問題が残ります。

分散化と同時に高度化すべきものは、ストリングまたはパネル単位の監視、アラートの優先順位付け、訪問前の対象特定、特定後のユニット交換です。この運用がなければ、分散化によって点検対象の箱が増えるだけになりかねません。点検を、データで絞り込んだ修理・交換と、その後の発電量の検証までつなげることが、これからのO&Mに求められます(SolarEdgeのO&M)。

新品のセントラルでは、切れなさと修理待ちが残る

今回の冠水で新たに見えた課題は、直流の集電点が、日射下で電圧を持ったままアレイ内に散在することです。約30か所の接続箱は、水位が下がる過程で露出・半露出となり、アークが発生し得る場所になります。遮断のために近づく場所も、接続箱の数だけあります。延焼が小さく、接近できず、直流が生きているあいだは、足場が確保できるまで無理に遮断すべきではありません。一方、低日射時に遮断できることと、次の浸水時にも人が各所へ出向かなければならない設計を残すことは、分けて考える必要があります。

分散型は変換点をアレイ近くへ分け、長い高圧直流と大型接続箱を減らします。影響は1台から数ストリングに閉じやすく、監視もストリング単位です。小型の集電やコネクタは残ります。分散型でも、水没したPCS、コネクタ、断線部のアークは起き得ます。

集中型のままPCSだけを新品にすれば、老朽化した変換器と部品供給の問題は一時的に緩和できます。しかし、長い直流集電、多数の接続箱、合計値中心の監視、メーカー修理を待つ復旧方法は残ります。火災後の安全性と将来の保守性を考えるなら、PCSだけでなく、集電と監視の単位まで見直す必要があります。

項目A 同じ構成に戻すB PCSだけ更新C ストリング(必要ならMLPE)
直流集電の長さ長い集電が残る長い集電が残る長い高圧直流を減らす
故障時に止まる範囲大きい新品でも大きい1台から数ストリング
浸水時に人が切る場所接続箱の数だけ接続箱の数だけ大型は減る。小型集電は残る
部品供給現行機に依存新品のあいだは緩和現行のストリングかMLPE
ミスマッチ最弱が列を引く集中型のまま残るストリングで緩和。パネルはMLPE
特定できる単位合計に寄る粒度は設計次第ストリング。PLMならパネル
復旧の仕方調査と修理再びメーカー修理特定できれば交換
点検が発電に繋がるか記録で終わりやすい見る場所は集約のまま監視と交換まで上げたとき

冠水のあと、戻す案と替える案を同じ見積もりで比べる

冠水後は、乾燥、絶縁測定、接続箱とケーブルの確認を避けられないことが多くあります。発電所が停止している、または絶縁確認のために停止させる局面は、通常なら売電損失を理由に先送りされやすいリパワリングを、復旧工事と同じ足場・停電・ケーブル工事のなかで比較できる時期でもあります。被災を更新の口実にするのではなく、元の構成へ戻す費用と、集電・保守の構成まで変える費用を、同じ見積もり条件で比べることが重要です。

リパワリングは、新品パワコンへの単純な交換ではありません。ストリング構成、ケーブル径、開放点、遠隔遮断、浸水想定高さ、作業動線、監視粒度、予備ユニットを同時に決める再設計です。冠水復旧で直流ケーブルも更新するなら、同じ工事のなかで集電方式まで見直せるかが費用を左右します。FIT・FIPの残存期間が短い案件でも、修理待ちによる売電損失や将来の部品供給リスクが大きければ、分散型への更新は検討対象になります。判断の全体像はリパワリングのページに整理しています。

この設計・施工・運用を、現地の電気と土木から担うのが株式会社I-S3です。所在地は群馬県安中市と高崎市です。EPC、O&M、リパワリング、自家消費、EV充電連携を現場実務として手がけ、設備を人脈ではなく構成とデータで見ます。点検の完了と別に、監視で行く場所を決め、交換後の発電まで見ます。自家消費、リパワリング、O&Mは全国対応です。停止は、既存を動かしたまま進め、切り替え時だけ止めます。日数は配線と監視の切替で変わるため、確約しません。

戻す前に見る10項目

  1. 接続箱の台数と、アレイ内の位置。
  2. 直流電圧と、箱からPCSまでの長さ。
  3. PCS台数、予備、部品供給の見通し。
  4. 浸水想定高さと、今回の水位との差。
  5. FITまたはFIPの残年。
  6. 今回、直流ケーブル更新を同時にできるか。
  7. 監視は合計か、ストリングか、パネル単位か。
  8. 故障時はメーカー調査待ちか、予備との交換か。
  9. 前回点検に、翌年の発電を変える処置があるか。
  10. 分散化後、アラートの優先と行く列を決める担当がいるか。

冠水の高さと、機器の高さ

報道映像では、水が引く過程で太陽光パネルは水面から出ているのに、パネルより低い位置に固定された接続箱は水没したままでした(日経BP メガソーラービジネス 2026年9月30日)。パネルに日が当たれば発電が始まり、水の中にある接続箱へ直流が流れます。火災が出たのは堤防決壊(9月22日)の2日後で、水位が下がり始めた時期と重なります。

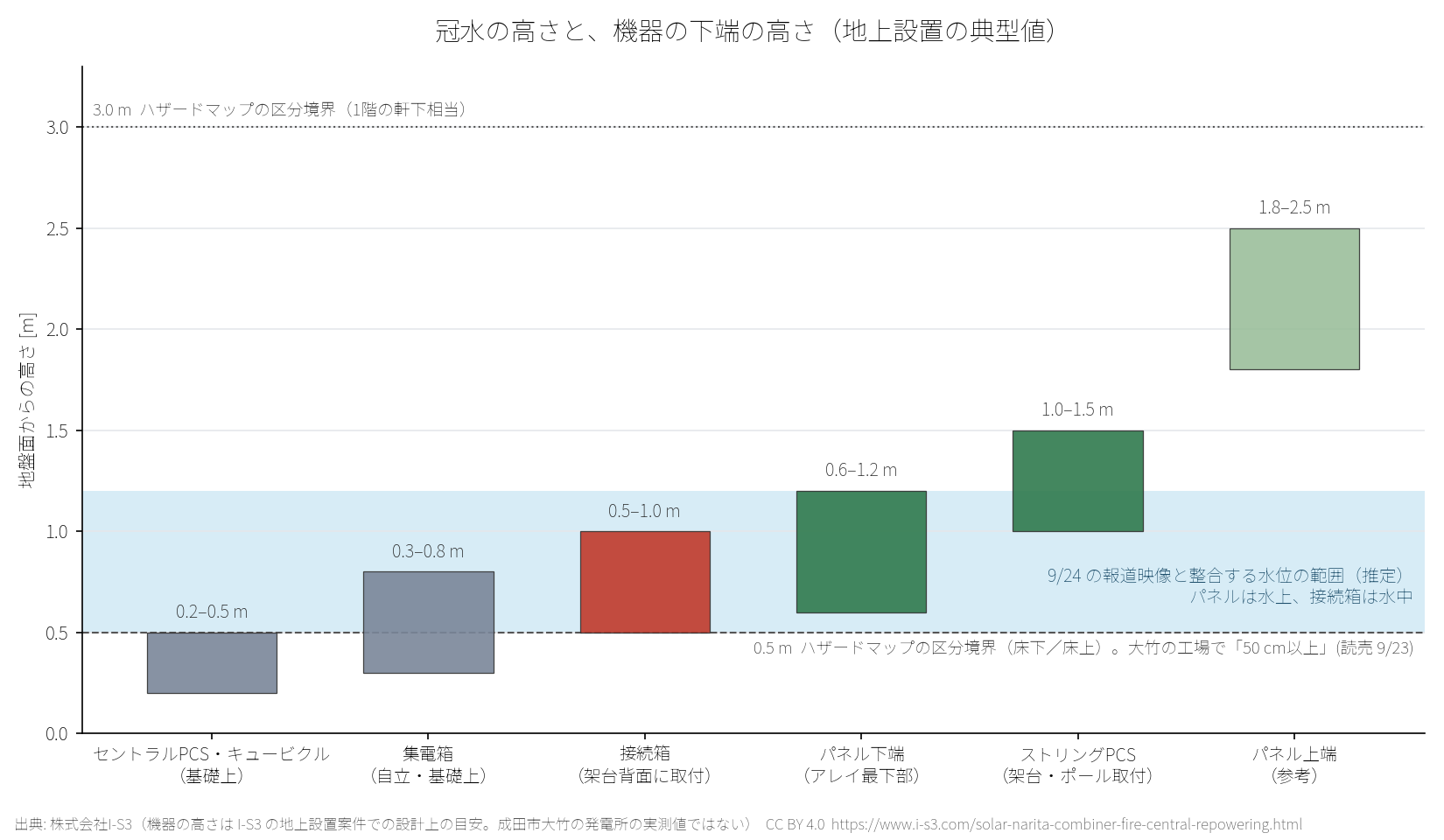

冠水の高さと、機器の下端の高さ(地上設置の典型値)。セントラルPCS・キュービクル 0.2–0.5 m、集電箱 0.3–0.8 m、接続箱 0.5–1.0 m、パネル下端 0.6–1.2 m、ストリングPCS 1.0–1.5 m、パネル上端 1.8–2.5 m。0.5 m と 3.0 m にハザードマップの区分境界
図: 地上設置太陽光で水が入り始める「機器の下端」の典型的な高さと、冠水の目安。機器の高さは I-S3 が地上設置案件で使う設計上の範囲で、成田市大竹の発電所の実測値ではない。青い帯は「パネルは水上、接続箱は水中」という報道映像と整合する水位の範囲を I-S3 が推定したもの。印旛沼の最高水位 4.83 m(9月22日4時、T.P.)は湖面の標高で、地盤からの浸水深とは別の数字(印西市 概要報告)。SVG/出典: 株式会社I-S3、CC BY 4.0

読み取れることは三つです。第一に、集中型で接続箱や集電箱を架台の背面や基礎の上に置く設計では、下端が地盤から 0.5〜1.0 m 程度になり、床上浸水の区分(0.5 m 以上)に入った時点で水に浸かります。パネル下端より低いので、水が引く途中に「パネルは発電し、箱は水中」という時間帯が必ずできます。第二に、ストリングPCS を架台やポールの高い位置に付ける構成では下端が 1.0 m を超えやすく、同じ水位でも浸からずに済む範囲が広がります。ただし小型の集電やコネクタは残ります。第三に、ハザードマップの想定浸水深が 3.0 m を超える場所では、どの機器も高さでは逃げられず、遠隔で直流を切れることと、復旧手順をあらかじめ決めておくことが設計の中心になります。

水没した箱は、乾いても絶縁が戻らない

太陽光発電協会(JPEA)が NEDO の委託で行った水没実験では、接続箱と PCS を水に沈めたあと絶縁抵抗を追っています。接続箱は水揚げ直後に 0.01〜0.1 MΩ まで下がり、7日後も種類によっては 0.2〜2.6 MΩ、1か月後に洗浄・乾燥しても水没前(数百〜4,000 MΩ超)には戻りませんでした。PCS は 7日で 500 MΩ台まで回復したものの水没前より低いままです。ストリングを接続したままの PCS では、水没した当日と翌日に端子間で煙・火花・焦げが確認されています。報告書は、水没した接続箱・PCS は交換が望ましく、できるだけ早くモジュールを切り離す必要があるとしています(JPEA/NEDO「太陽光発電システムの水没実験報告書(抜粋版)」2019-08-30)。

水没実験での絶縁抵抗の推移(P-G 間、MΩ)。出典: JPEA/NEDO 水没実験報告書(抜粋版)表5・表6 から I-S3 が抜粋
機器水没前水揚げ直後4日後7日後1か月後 洗浄・乾燥
接続箱(鋼板・ダイオード)8170.0120.68641932.8
接続箱(鋼板・ヒューズ)>40000.0040.010.1824.2
接続箱(樹脂・ヒューズ)>40000.10.0292.1646.2
PCS>20000.010.319659—

成田の経過と重ねると、堤防決壊から2日後に水位が下がり接続箱が露出・半露出になった局面は、実験で煙や火花が出た「水没当日〜翌日、ストリング接続のまま」という条件に近い状態です。復旧で問うべきは、乾いた箱をもう一度使えるかではなく、浸かった直流機器をどの単位で交換し、次の浸水で人が近づかずに直流を切れる構成にできるかです。

水が引いたあとの点検・復電チェックリスト

近づく前から再連系後の監視までを順に確認する一枚にまとめました。印刷用の PDF(A4 1 枚)は CC BY 4.0 で、現場と事務所に置いて自由に使えます。法令・保安規程・メーカーの指示が優先です。経済産業省は 2026年9月25日に、水没した太陽電池発電設備による感電とショート火災の防止を設置者へ求める周知を出しています(環境ビジネスオンライン 9月29日、経済産業省 自然災害時の注意喚起)。JPEA の水害時の点検・撤去の手順・留意点もあわせて参照してください。

A. 近づく前(冠水中〜水が引くまで)

  • 浸水中の設備には近づかない。立入禁止の表示とロープ。周囲の住民にも知らせる
  • 50 kW以上は選任の電気主任技術者、50 kW未満は販売施工業者へ連絡。電力会社へ状況を伝える
  • 損壊・火災は電気関係報告規則の事故報告に当たるか確認し、該当すれば産業保安監督部へ24時間以内に速報
  • 保険会社へ第一報。日時入りの写真・動画・監視画面を保全する
  • 遮断は足場が確保できてから。作業は薄暮〜低日射の時間帯に限る

B. 遮断(発電側と系統側を切り離す)

  • 系統側: 受電点の遮断器と PCS の交流側を開放
  • 直流側: PCS の直流開閉器 → 接続箱の開閉器・ヒューズ → ストリングのコネクタの順に開放
  • 水没した接続箱・PCS からはストリングをできるだけ早く切り離す(水没実験では当日〜翌日に P-N 間で煙・火花)
  • 絶縁手袋・絶縁長靴・絶縁工具。直流対応の検電器で無電圧を確認してから触れる

C. 記録(保険・原因究明・再設計に使う)

  • 水位の痕跡を機器ごとに測る(接続箱・集電箱・PCS・キュービクルの下端からの差)
  • 泥・漂流物・架台の変形・ケーブル断線の位置を単線結線図と配置図に記入
  • 監視データ(停止時刻・地絡警報・ストリング電流)を書き出して保存

D. 乾燥・清掃・測定

  • 泥を除き、真水で洗い、乾かす。筐体の内部に水や泥が残っていないかを開けて確認する
  • 絶縁抵抗: アレイ(P-G/N-G)・接続箱・直流ケーブル・PCS・交流側。判定の目安は JIS C 62446-1 で系統電圧 120 V超は 1 MΩ以上(試験電圧 500/1000 V)。交流低圧回路は電技解釈第14条の 0.1/0.2/0.4 MΩ が下限
  • 接地抵抗と接地線の連続性
  • ストリングごとの開放電圧・短絡電流(または IV 特性)を隣接ストリングと比べる

E. 機器の判定(直すか、替えるか)

  • 水没した接続箱・PCS・ヒューズ・SPD・開閉器・端子台は原則交換。洗浄・乾燥しても絶縁は水没前に戻らない(NEDO/JPEA 水没実験)
  • 水没したコネクタは交換。ケーブルは浸水した端部を切り詰めるか更新
  • パネル: ガラス割れ・端子箱の浸水・絶縁不良は交換。問題がなければ洗浄のうえ使用
  • 同じ構成に戻す/PCS だけ替える/集電方式まで替える、を同じ見積条件で比べる(記事の比較表)

F. 復電・再連系

  • 電気主任技術者の確認を取り、保安規程に沿って記録を残す
  • 電力会社へ連絡のうえ再連系。交流側を先に入れ、直流はストリング単位で段階的に投入
  • 初日は現地で監視。地絡警報・PCS 異常・ストリング電流のばらつきを見る
  • 1 週間はストリング別の発電を隣接と比較し、差が残る列を現地で確認

G. 次の水害に備えて

  • 洪水ハザードマップの想定浸水深と、各機器の下端の高さを並べて記録する
  • 接続箱・集電箱・PCS の下端を想定浸水深より上げられるか、遠隔遮断を付けられるかを検討
  • 浸水時の連絡先と手順を1枚にして、現地と事務所に置く

気象・行政・事業者・報道の時系列

2026年9月19日の台風25号から10月上旬の堤防応急復旧までを、出典付きで並べます。事業者(セナリオ広島GHD)の発表は 9月24日の第一報と 9月29日の更新の2回で、出火原因の確定鑑定は本稿更新時点で公表されていません。CSV に同じ内容と出典 URL があります。

日時主体できごと出典
2026-09-19〜22気象台風25号。成田市の48時間降水量は約327 mm(9/22 05:50まで、千葉県災害対策本部資料)印西市
2026-09-22 04:00北印旛沼最高水位 4.83 m(T.P.)。西印旛沼は 05:00 に 5.04 m で、8月の千葉豪雨時 4.33 m を上回る印西市
2026-09-22千葉県北印旛沼(成田市船形干拓)の堤防が約100 m、角川(成田市下方)の堤防の一部が決壊。長門川(栄町酒直)でも決壊を確認千葉県
2026-09-22 07:00頃成田市大竹印旛沼の東約1 kmの自動車整備工場で浸水が始まり、水位は「50 cm以上」。預かり車両20台以上が水没読売新聞
2026-09-23国土交通省千葉県の要請で TEC-FORCE の派遣を決定千葉県
2026-09-24 08:35成田市大竹 太陽光発電所119番通報。現場は印旛沼から約120 m。接続箱が約30か所。発火と自然鎮火を繰り返し、爆発音10回以上。感電の危険から消火活動は行わず、約2時間半後に自然鎮火。けが人なし毎日新聞
2026-09-24成田市消防本部一帯が冠水し隊員が近づけず自然消火を待った。水位が下がって露出した電気設備の短絡などが出火原因とみられる産経新聞
2026-09-24セナリオ広島GHD(広島建設)第一報。リース先はセナリオU・エコヴィレッジ、新小岩エナジー、三郷工業の3社。2015年以降設置、冠水前は通常稼働。冠水継続で立入り困難セナリオ広島GHD(広島建設)
2026-09-25 07:00国土交通省・千葉県・水資源機構「チーム印旛沼」結成。印旛沼水位は約3.0 m、平常の 2.3 m まで一両日中に低下させる方針。排水ポンプ車を最大30台に増強国土交通省
2026-09-25経済産業省「水没した太陽電池発電設備による感電やショートによる火災の防止についてのお願い(周知)」を公表環境ビジネスオンライン
2026-09-28 夕方事業者ポンプ排水で水位が下がり現地確認を開始。再発火・感電防止のため配線コードの切断作業に着手。日中は高電圧のため薄暮の時間帯に限って実施セナリオ広島GHD(広島建設)
2026-09-30日経BP メガソーラービジネス第204回(加藤伸一/エネテク)。映像では太陽光パネルは水没から回復したが、パネルより低い接続箱は水没したまま。日射で発電が始まり接続箱内で短絡・アークと推定。絶縁抵抗測定など安全確認のうえ再連系を日経BP メガソーラービジネス
2026-09-30千葉県角川集水路・長門川の緊急復旧(荒締切)完了千葉県
2026-10-01千葉県北印旛沼船形干拓の荒締切工 完了(46 m)。10月5日時点で鋼矢板二重締切工を施工中千葉県

よくある質問

接続箱の火災は、パネルが燃えたのですか。

報道の範囲では火元の候補は接続箱です。パネル火災とは分けます。最終鑑定は出ていません。

分散型にすれば、冠水時の火災は起きないのですか。

起きないとは言えません。大型接続箱と長い高圧直流は減らせます。水没したPCS、コネクタ、断線部のアークは分散型でも起き得ます。

水が引く前に、昼のうちに遮断すべきですか。

延焼が小さく、近づけず、直流が生きているあいだは、足場ができるまで急ぐ作業ではありません。切るなら低日射です。延焼拡大や立入りが必要なら別判断です。

修理と交換は、何が違いますか。

修理は調査と部品待ちを、発電を止めたまま進めます。交換は、PCSやオプティマイザーに特定できたとき予備と差し替えます。未特定なら小型でも調査が残ります。

定期点検のあとでも発電が落ちたままなのは、なぜですか。

締付や絶縁や目視は記録として完了できます。どのモジュールが列を引いているかは残らないことがあります。場所を絞り、交換し、翌年の発電と比べて改善に繋がります。

新品のセントラルに替えれば十分ですか。

老朽とその機種の部品は緩和し得ます。長い集電、散在する接続箱、合計の監視、メーカー修理待ちは残ります。切れなさと直し方は、集電と監視まで替える案と同じ表で比べます。

戻す案と替える案を、資料から整理する

既設のパワコン、接続箱、点検記録、監視画面があれば、チャットで条件を分けられます。正式な設計は現地確認のあとです。

チャットで整理する

続編

引用・再利用について

本稿の図(冠水の高さと機器の高さ)、点検・復電チェックリスト(PDF)、時系列表(CSV)は CC BY 4.0 で公開しています。出典として株式会社I-S3 と本記事の URL を明記すれば、転載・改変・商用利用を含めて自由に使えます。図の機器高さは I-S3 の設計上の目安であり、当該発電所の実測値ではないことを添えてください。本文は出典明記のうえ引用できます。事実関係の誤りや、事業者・行政の新しい発表があれば お問い合わせへ。確認のうえ時系列と本文を更新します。

付属資料

出典・参照

推奨する引用形式

和文

益田周防海(2026)「成田市大竹の接続箱火災から考える、セントラルパワコンを替える理由」株式会社I-S3、2026年9月25日公開・2026年10月7日更新、https://www.i-s3.com/solar-narita-combiner-fire-central-repowering.html

English

Masuda, S. (2026). 成田市大竹の接続箱火災から考える、セントラルパワコンを替える理由 [The Narita Otake combiner-box fire and why central inverters get replaced]. I-S3 Co., Ltd. https://www.i-s3.com/solar-narita-combiner-fire-central-repowering.html

BibTeX

@misc{masuda2026narita,
  author = {Masuda, Suomi},
  title  = {成田市大竹の接続箱火災から考える、セントラルパワコンを替える理由},
  year   = {2026},
  publisher = {I-S3 Co., Ltd.},
  url    = {https://www.i-s3.com/solar-narita-combiner-fire-central-repowering.html},
  note   = {Published 2026-09-25, updated 2026-10-07. Figure, checklist PDF and sourced timeline (CC BY 4.0): https://www.i-s3.com/narita-flood/}
}

更新履歴

  • 2026年10月7日:「冠水の高さと、機器の高さ」「点検・復電チェックリスト」「時系列」の3節と付属資料(CC BY 4.0)、出典一覧、引用・再利用節を追加。
  • 2026年9月25日:初版公開。

関連ページ

本記事は2026年9月24日時点の公開報道に基づき、2026年10月7日に事業者・行政・報道の発表を時系列へ追記した。出火原因の確定鑑定ではない。
